ข่าวประชาสัมพันธ์

มาตรการป้องกันอุบัติเหตุการก่อสร้างทางด่วน พระราม 2

11 พฤษภาคม 2023, 12:17 น.

มาตรการป้องกันอุบัติเหตุการก่อสร้างทางด่วน พระราม 2

ดร.ไกร ตั้งสง่า ที่ปรึกษาคณะอนุกรรมาธิการคมนาคมทางบกและทางราง วุฒิสภา ให้ความเห็นข้อเสนอแนะ มาตรการป้องกันอุบัติเหตุจากการก่อสร้าง Superstructure บนทาง ถนนพระราม 2 ดังนี้

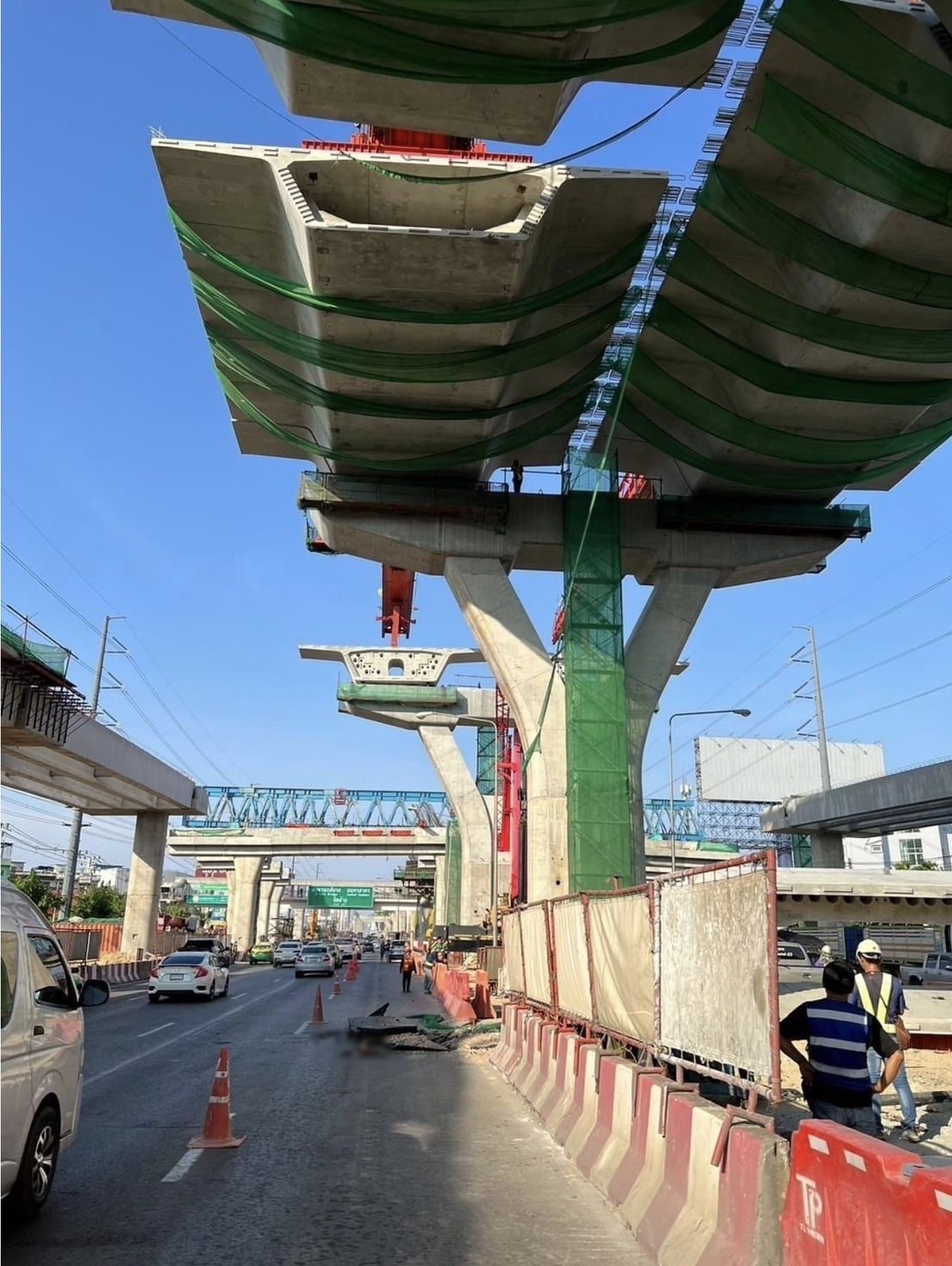

จากเหตุการณ์ชิ้นงาน คานกล่องคอนกรีต (Precast Segment ) ของ คานกล่องคอนกรีต ( Precast Concrete Segmental Box Girder Viaduct ) ของทางด่วน พระราม 2 สัญญา 2 ของการทางพิเศษแห่งประเทศไทย ได้เกิดอุบัติเหตุหล่นลงมา ทำให้มีผู้เสียชีวิตหนึ่งราย และเกิดความเสียหายแก่ทรัพย์สินของผู้ใช้รถใช้ถนน เมื่อวันอาทิตย์ 7 พฤษภาคม 2566 ที่ผ่านมา

สำหรับมาตราการป้อง ควรดำเนินการดังต่อไปนี้

1. การก่อสร้าง คานกล่องคอนกรีต (Segmental Box Girder Viaduct ) โดยการติดตั้ง (Erection) ด้วยคานติดตั้งเคลื่อนที่ ( Launching Trusses ) ที่มี เหล็กเส้นอัดแรง (Stress Bar หรือ Post Tension (PT) Bar ) เป็นอุปกรณ์สำคัญในการยก และ หิ้วแขวนชิ้นส่วนคานกล่องคอนกรีต ( Segmental Box Girder ) ที่มีน้ำหนักมาก ในระหว่างขั้นตอน การประกอบติดตั้ง ซึ่งอุปกรณ์ PT Bar หรือ Stress Bar หากใช้ ซ้ำ หลาย ๆ ครั้งอาจเกิดความล้าของเหล็กเส้น ( Fatigue ) ในเนื้อวัสดุ หรืออาจมีการทุบกระแทกให้มีตำหนิ ( Flaw) หรือ เกิดรอยแตกภายในเนื้อวัสดุ (Rupture) อันมีผลให้เกิดการวิบัติ เมื่อรับแรงดึงสูงจากการหิ้ว ชิ้นงาน ที่มีน้ำหนักมาก

ปัญหานี้ สามารถ ป้องกันได้ โดยการระบุ ข้อกำหนดให้มีการใช้อุปกรณ์ PT Bar/Stess Bar ใหม่ที่ไม่เคยใช้งานมาก่อน ทุกครั้งเมื่อเริ่มโครงการใหม่ โดยให้มีการนำเสนอผลใบรับรองทดสอบ ( Lot Certificate )ของอุปกรณ์จากผู้ขาย PT Bar/Stress Bar ที่เชื่อถือได้

กรณีทางด่วนพระรามสอง เนื่องจากเป็นทางด่วนยกระดับ ที่มีความยาวตามระยะทาง อาจจำเป็นต้องกำหนดให้มีการเปลี่ยน PT Bar/Stress Bar ใหม่ ทุก ๆ การใช้ซ้ำ (Time-use) ไม่เกิน.. .60.. .ครั้ง (โดยปกติแล้ว อุปกรณ์ PT Bar เส้นหนึ่ง ๆ ใน Launching Truss แต่ละชุด จะใช้งานรับน้ำหนัก หนึ่งครั้งต่อการติดตั้ง Segmental Box Girder Viaduct 1 Span) ซึ่งหมายถึงว่า เมื่อ Launching Truss ทำงาน Erection Viaduct ได้ครบจำนวน…. 60.. . Span แล้ว ต้องให้ทำการเปลี่ยน PT Bar/Stress Bar ใน คานติดตั้งเคลื่อนที่ (Launching Truss ) นั้น ทั้งระบบ และ ไม่อนุญาตให้มีการใช้เหล็กเส้นอัดแรงซ้ำ (Re -use PT Bar )กลับมาใช้ในโครงการโดยเด็ดขาด

2. เจ้าของงาน / ที่ปรึกษาคุมงาน CSC / ผู้รับจ้าง ต้องให้ความสำคัญกับ ขบวนการป้องกันและบำรุงรักษา (Preventive Maintenance ) และ การตรวจความปลอดภัย ( Safety Inspection/ Safety Audit Program ) ในทุกขั้นตอน เช่น

• การออกแบบ และการ ประกอบคานติดตั้งเคลื่อนที่ (Fabricate Launching Truss ) ทุกชุด ต้องมีมาตรฐาน ในด้านความแข็งแรง และ กลไกปฏิบัติการ ต้องมีความปลอดภัยสูง

• ในขั้นตอนการติดตั้ง ต้องมีการบันทึกจำนวนครั้ง (Time -use) ที่ใช้อุปกรณ์ PT Bar ยกและติดตั้งชิ้นงานคานกล่องคอนกรีต ( Segment Box Girder )

• ตรวจสภาพเหล็กเส้นอัดแรง ( PT Bar ) ด้วย การสำรวจสภาพด้วยตาเปล่า (Visual Inspection ) และ การสุ่มตรวจคุณภาพโดยส่งไปให้ห้องทดสอบ ( Random Laboratory Test ) โดยสม่ำเสมอ เป็นรอบเวลา

• ที่ปรึกษาคุมงาน CSC ( Construction Supervision Consultants) ให้ความสำคัญกับกิจกรรม Safety Inspection/Safety Audit เป็นรอบเวลา (Periodic) ตลอดระยะเวลาก่อสร้าง

3. เนื่องจากเป็นการก่อสร้างทางด่วนบนถนนหรือทางหลวง ที่มีผลกระทบต่อการจราจรของสาธารณะ ในระหว่างการก่อสร้าง ติดตั้งชิ้นส่วนคานกล่องคอนกรีต ( Segment Box Girder ) จำเป็นต้องพิจารณาปิดถนนขั่วคราวอย่างน้อยหนึ่งถึงสองช่องจราจร เพื่อป้องกันชีวิตและทรัพย์สิน ของประชาชน โดยการประชาสัมพันธ์ให้กับผู้ใช้รถใช้ถนนทราบล่วงหน้า โดยจำเป็นต้องทำความเข้าใจกับสาธารณะ ให้ยอมรับสภาพการจราจร ที่จะติดขัดได้บ้าง

4. เนื่องจากมีหน่วยราชการและรัฐวิสากิจ ที่มีการก่อสร้างลักษณะเดียวกัน มาตรการนี้ควรบังคับใช้ในการก่อสร้างของ

• การทางพิเศษแห่งประเทศไทย

• กรมทางหลวง

• กรมทางหลวงชนบท

• การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย

• การรถไฟแห่งประเทศ

• กรุงเทพมหานคร

ข่าวในหมวดเดียวกัน

เพิ่มเติม...

การเมือง

คอลัมนิสต์

คมในความ

มหาราษฎร์ Shorts

ภาพเก่าเล่าอดีต

ไฮไลท์

ข่าวประชาสัมพันธ์

ตำรวจ ทหาร อัยการ ศาล คุก

ท่องเที่ยว

ศาสนา

สุขภาพ

แวดวงนักรบ

สังคม

บทบาทบุคคล

< กลับหมวดข่าวประชาสัมพันธ์

เรื่องล่าสุด
